Obras da Ponte de Guaratuba chegam a 38,8% de execução com avanço nas estruturas do trecho estaiado 06/02/2025 - 13:13

As obras da Ponte de Guaratuba, no Litoral do Paraná, chegaram a 38,8% de execução. Os dados são do boletim do mês de janeiro.

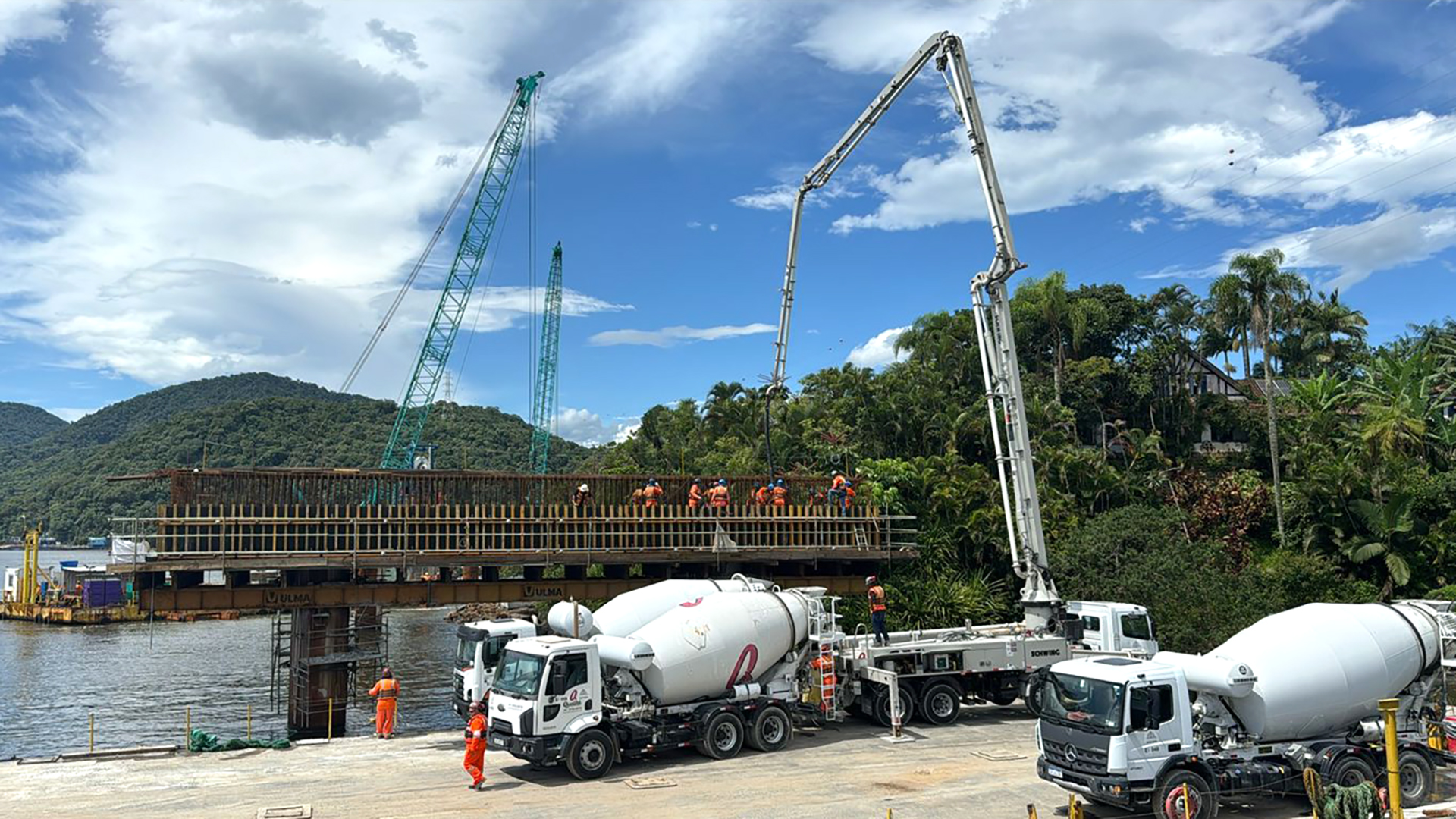

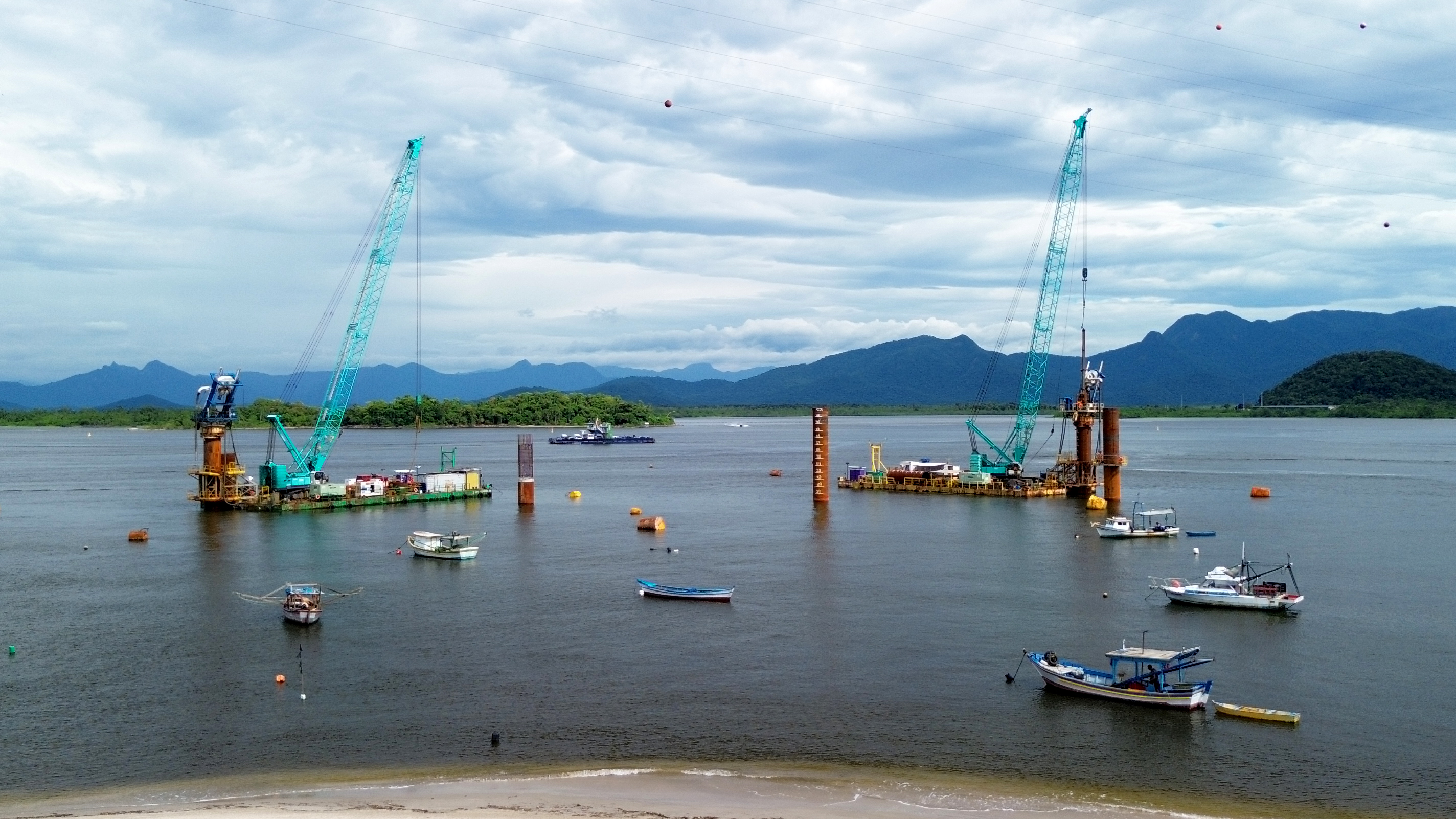

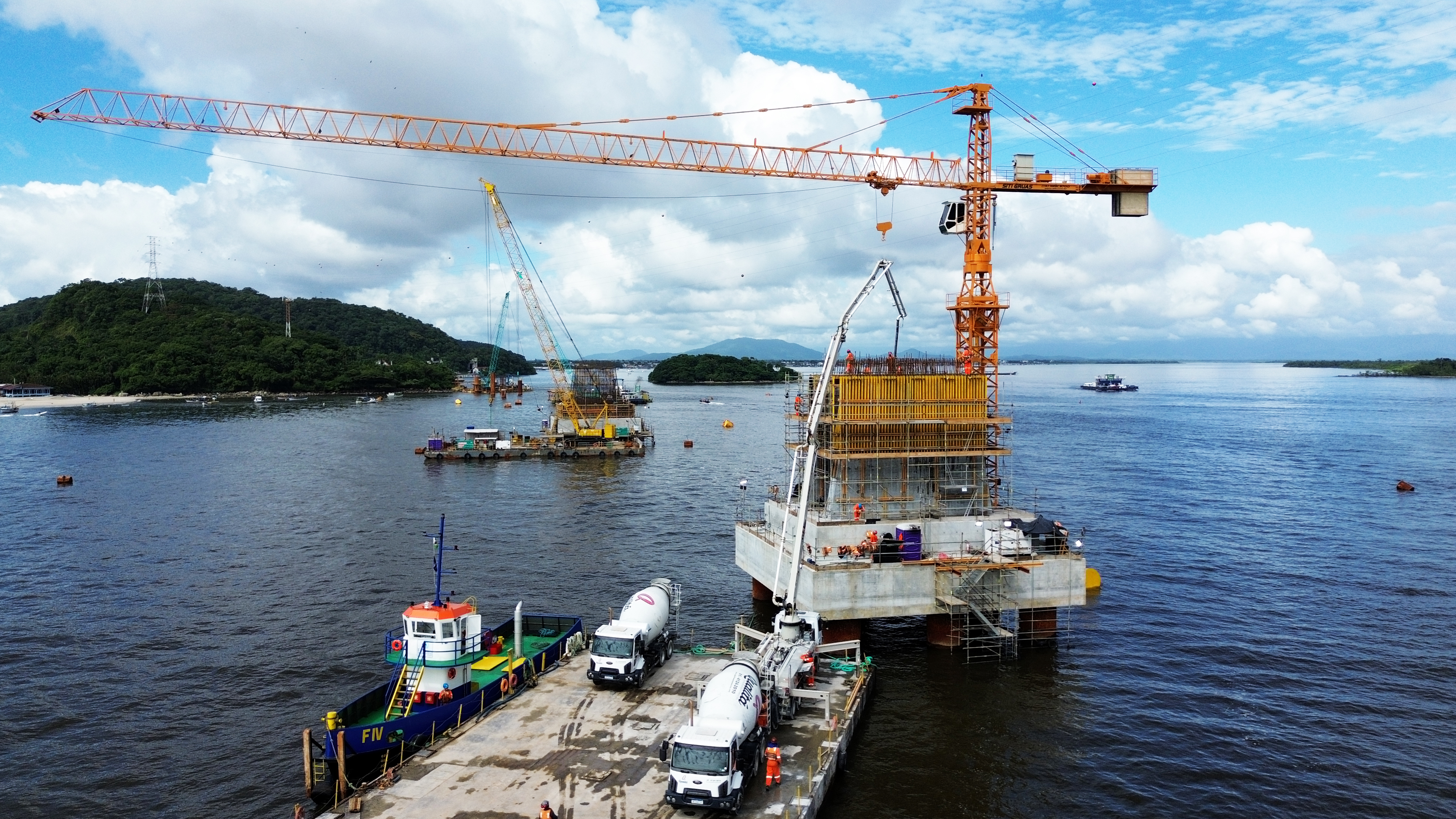

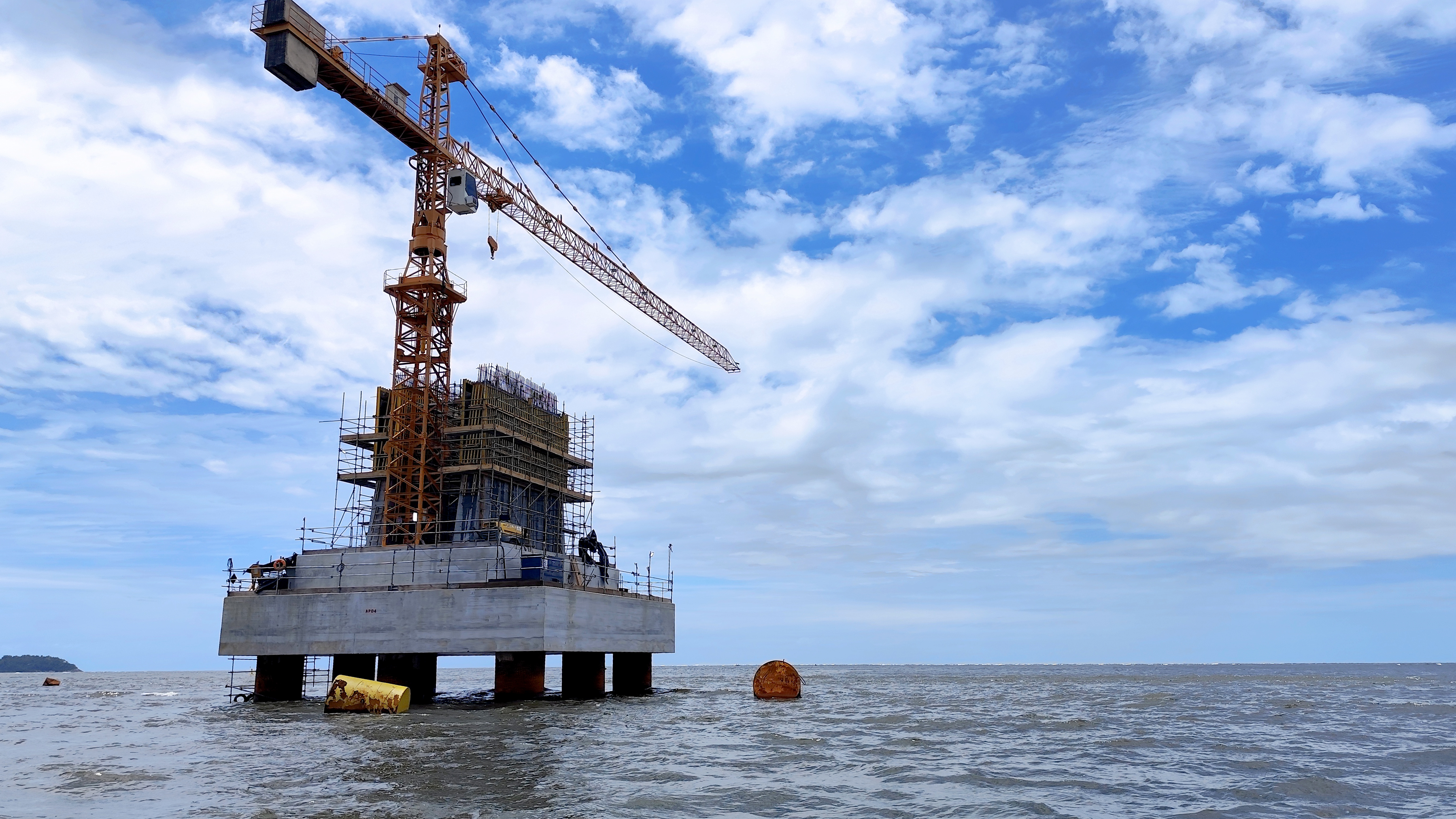

Nesse período, um dos destaques foi a finalização da concretagem dos blocos dos mastros principais (estacas e blocos de coroamento) do trecho estaiado.

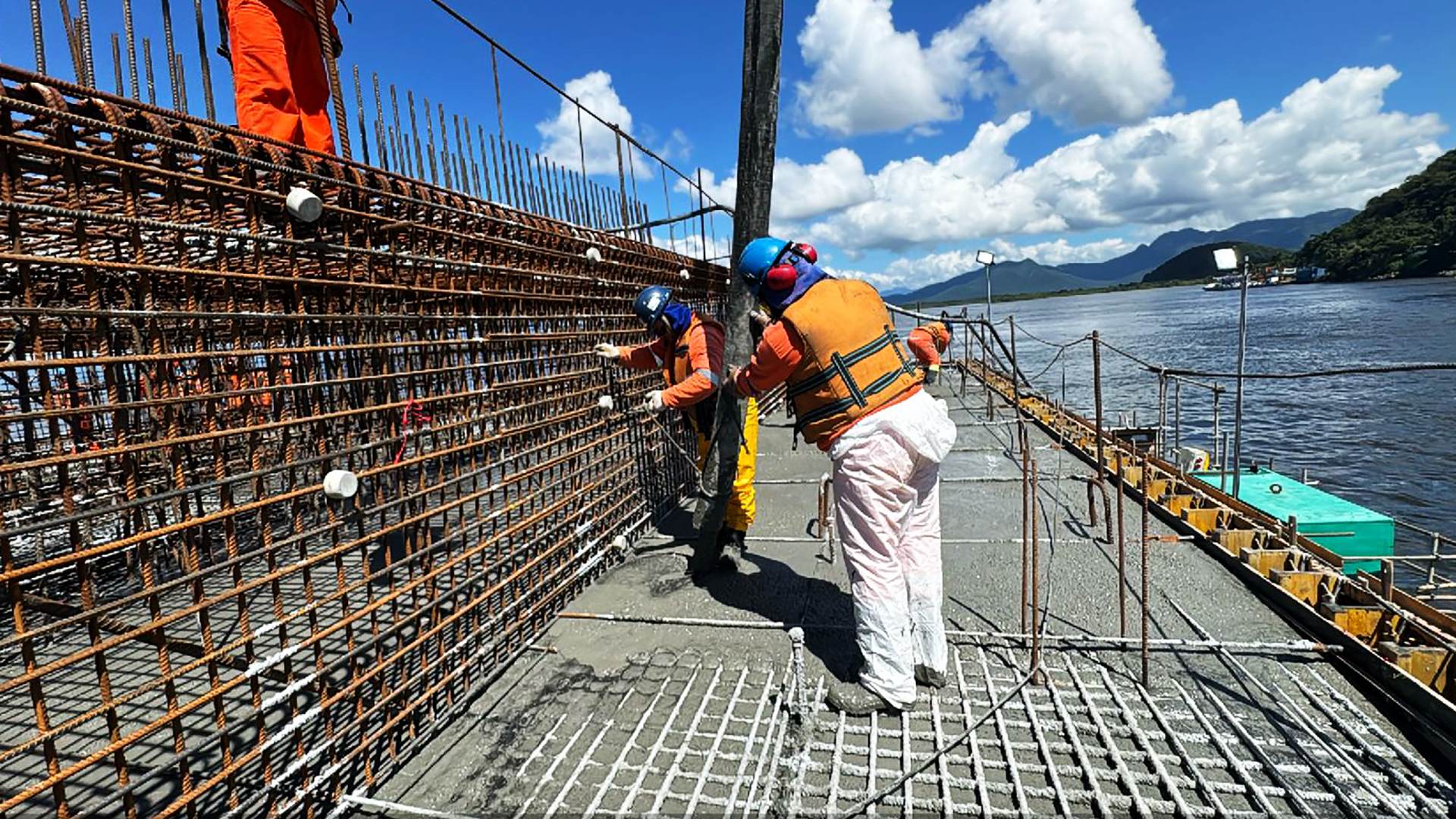

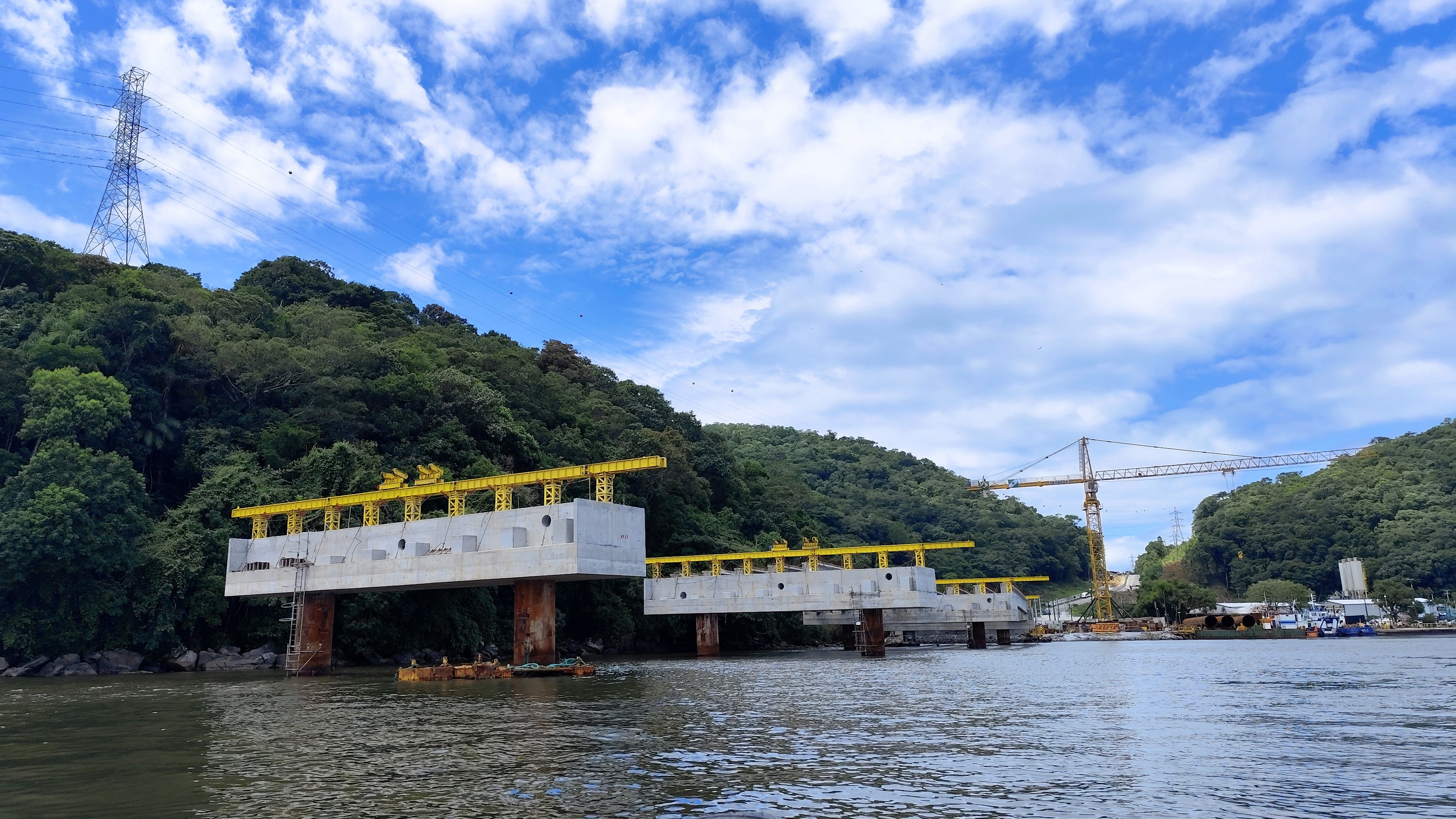

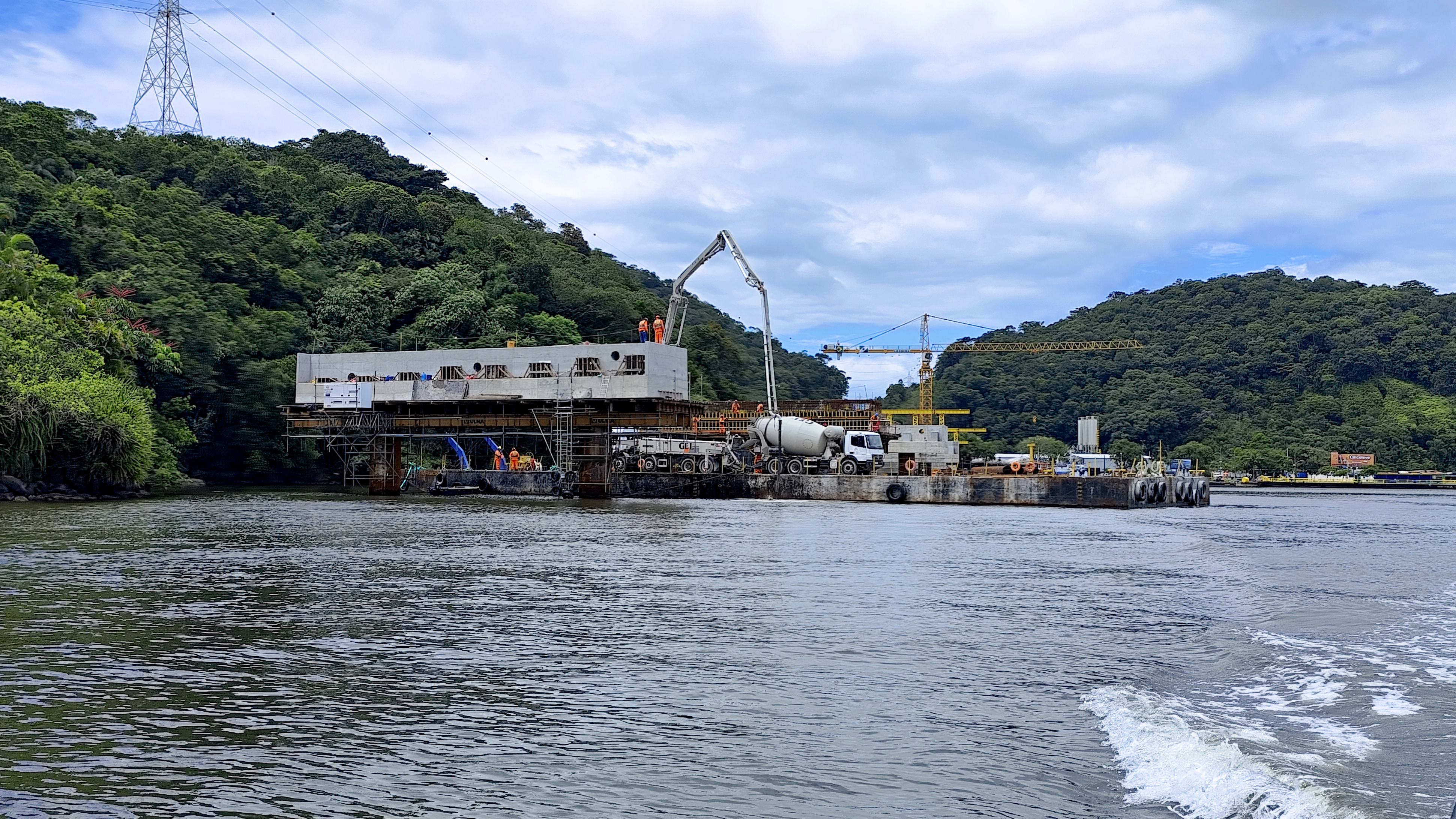

De acordo com o relatório, segue em andamento a mesoestrutura, com a armação, montagem de forma e concretagem dos pilares, que é realizada em três etapas, as quais totalizam 12,60 metros de altura. Após a mesoestrutura, será iniciada a superestrutura do trecho estaiado.
Execução do trecho estaiado

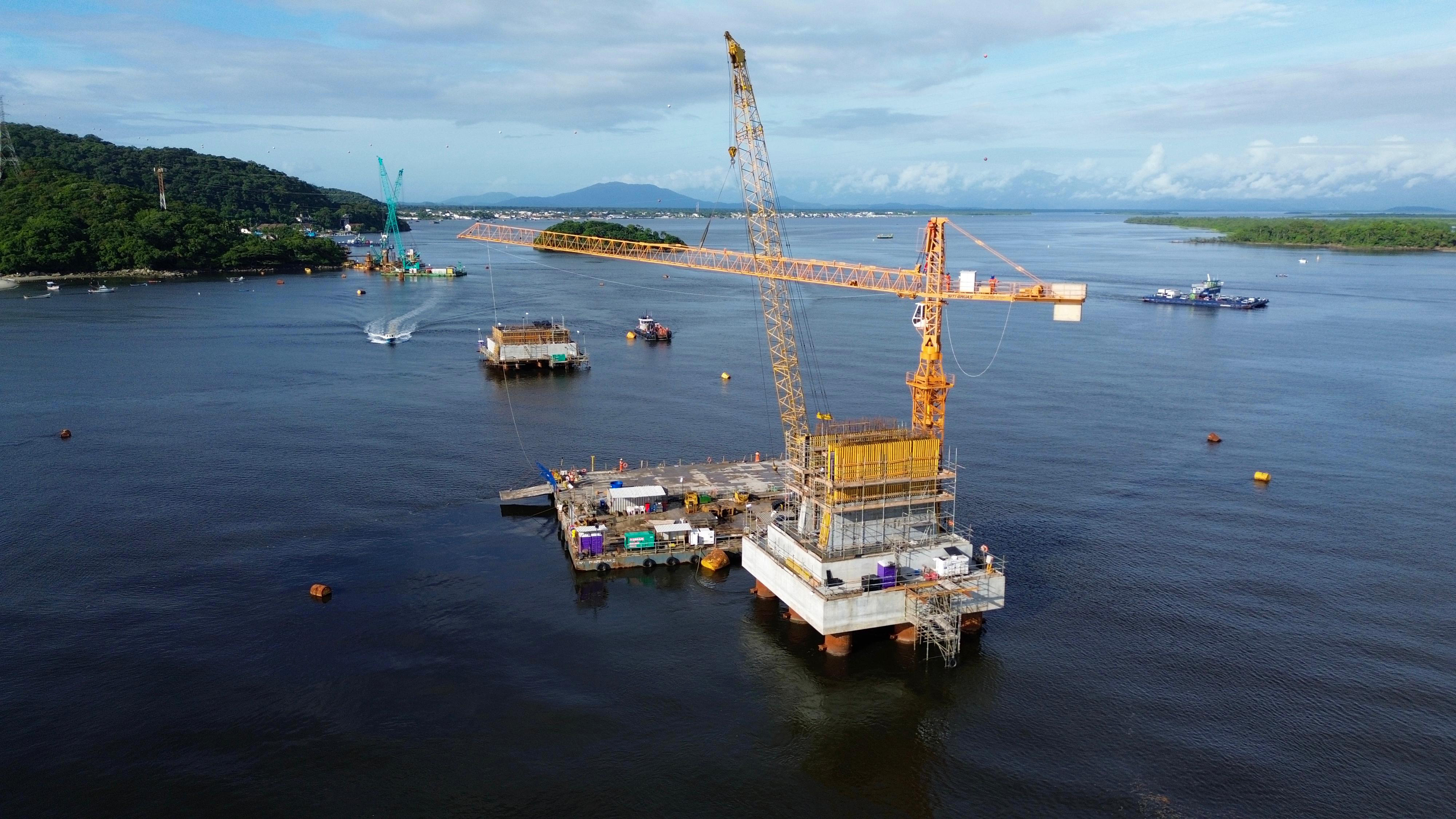

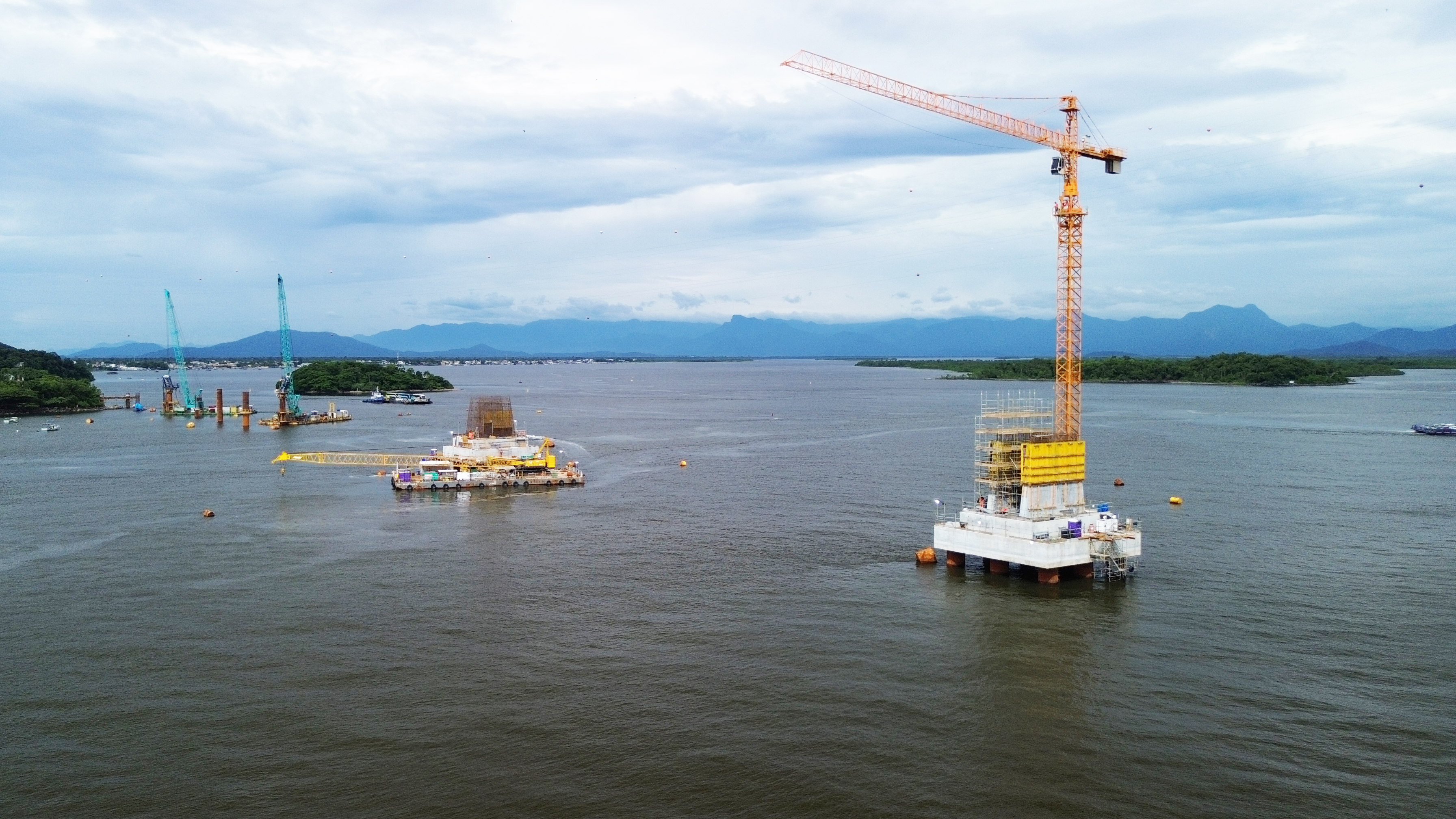

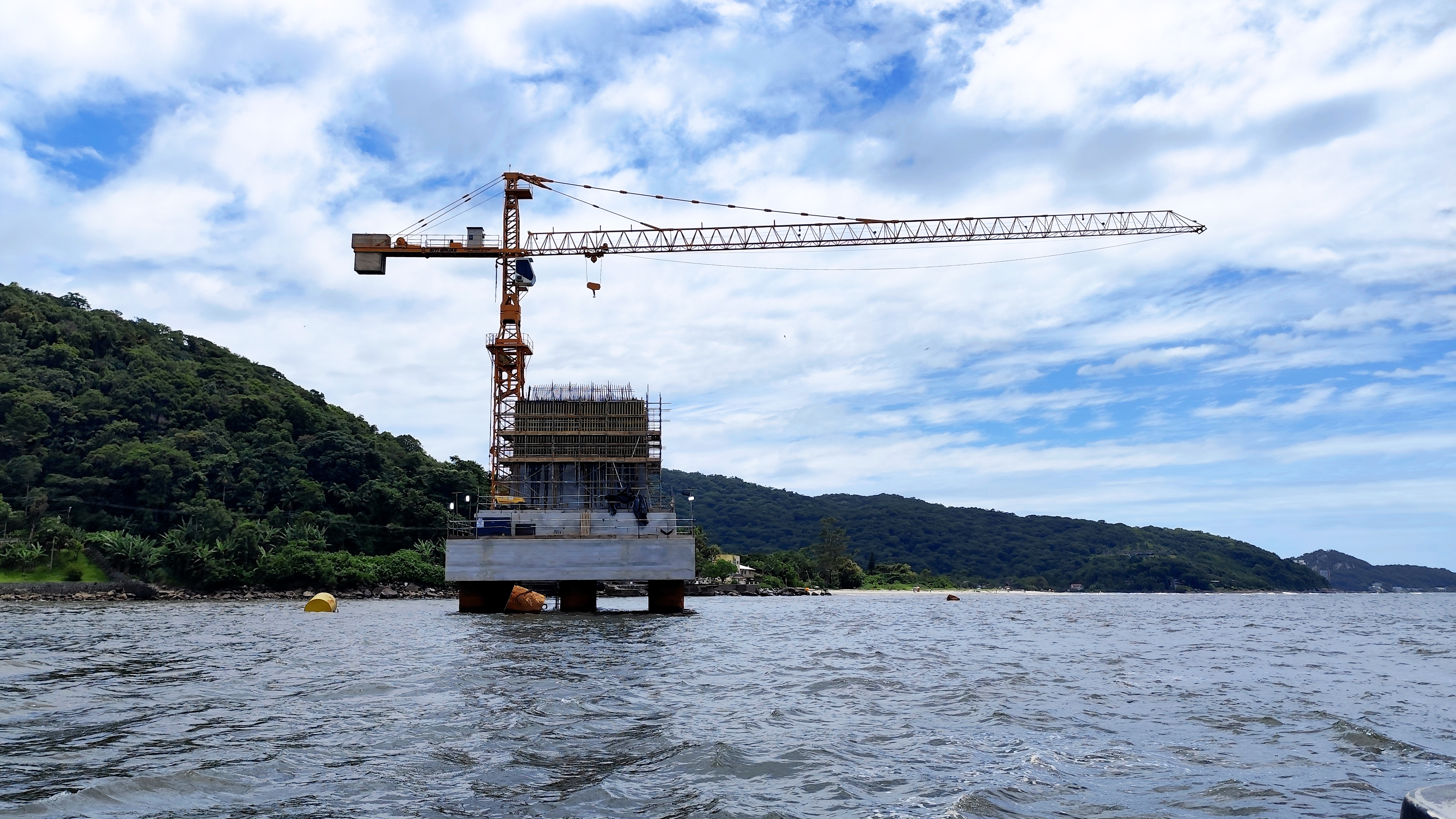

Para a execução dessa etapa do trecho estaiado, o Consórcio Nova Ponte iniciou a implantação de uma grua fixa, em um dos principais apoios da ponte. A grua, posicionada no bloco de coroamento, funcionará como "guindaste", que vai auxiliar no transporte de tudo o que é necessário para a construção, tanto da parte central (mesoestrutura) como do tabuleiro da ponte (superestrutura).
Segundo a engenheira do DER/PR e fiscal da obra, Larissa Vieira, o ritmo das obras segue intenso e dentro dos prazos programados.
“Iniciamos 2025 com o mesmo propósito de qualidade, eficiência e segurança durante todas as etapas da construção da Ponte de Guaratuba. O nosso objetivo é cumprir a execução sempre dentro do cronograma estipulado para chegar ao objetivo de entrega da obra, em 2026. Essa é uma das maiores obras do Estado do Paraná”, destaca a engenheira.
Avanço da infraestrutura
Em janeiro, as atividades focaram também na execução das estacas do trecho pré-moldado, envolvendo cravação, escavação e concretagem; fabricação e lançamento das vigas longarinas pré-moldadas e a execução das travessas do trecho pré-moldado.

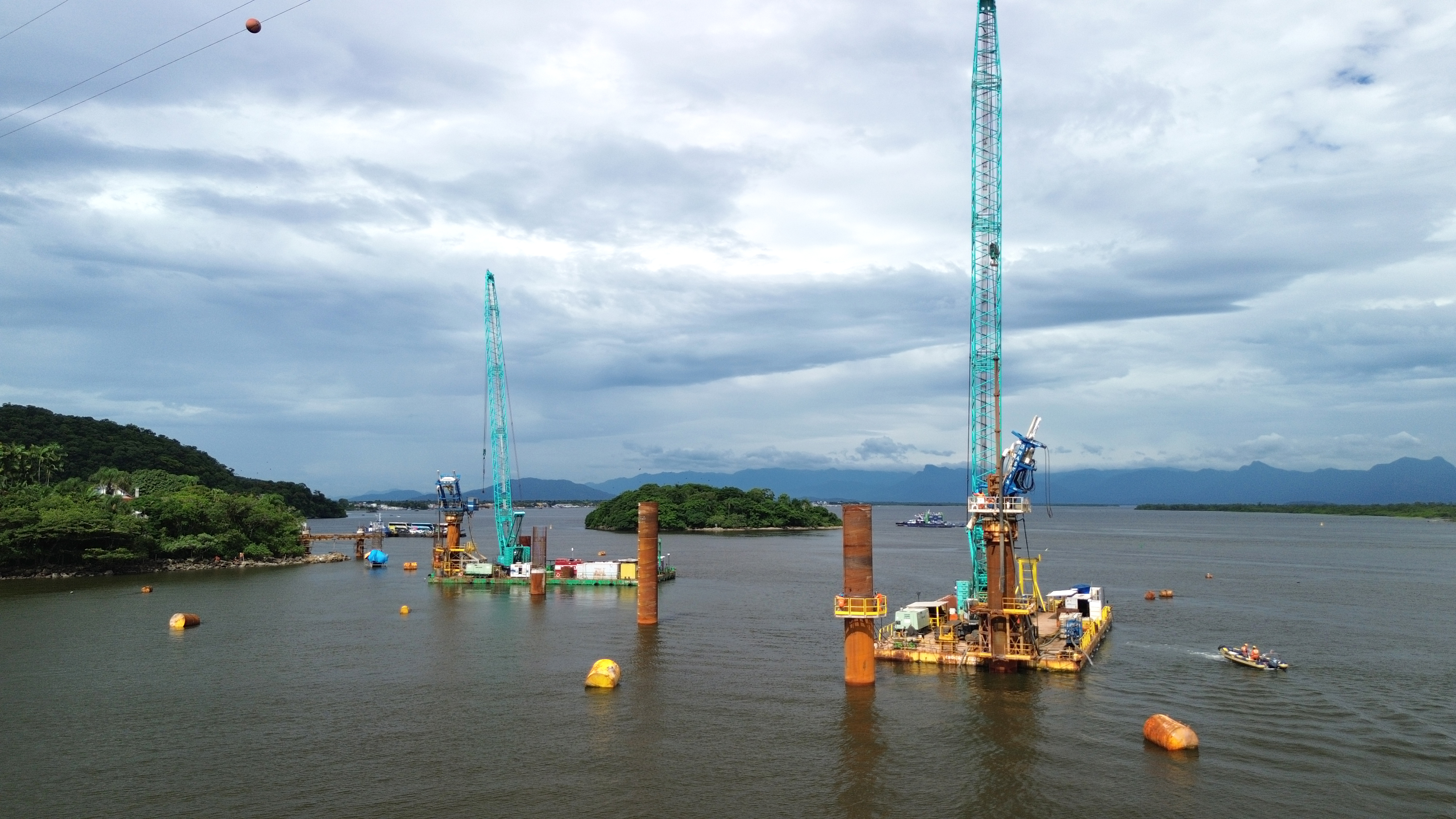

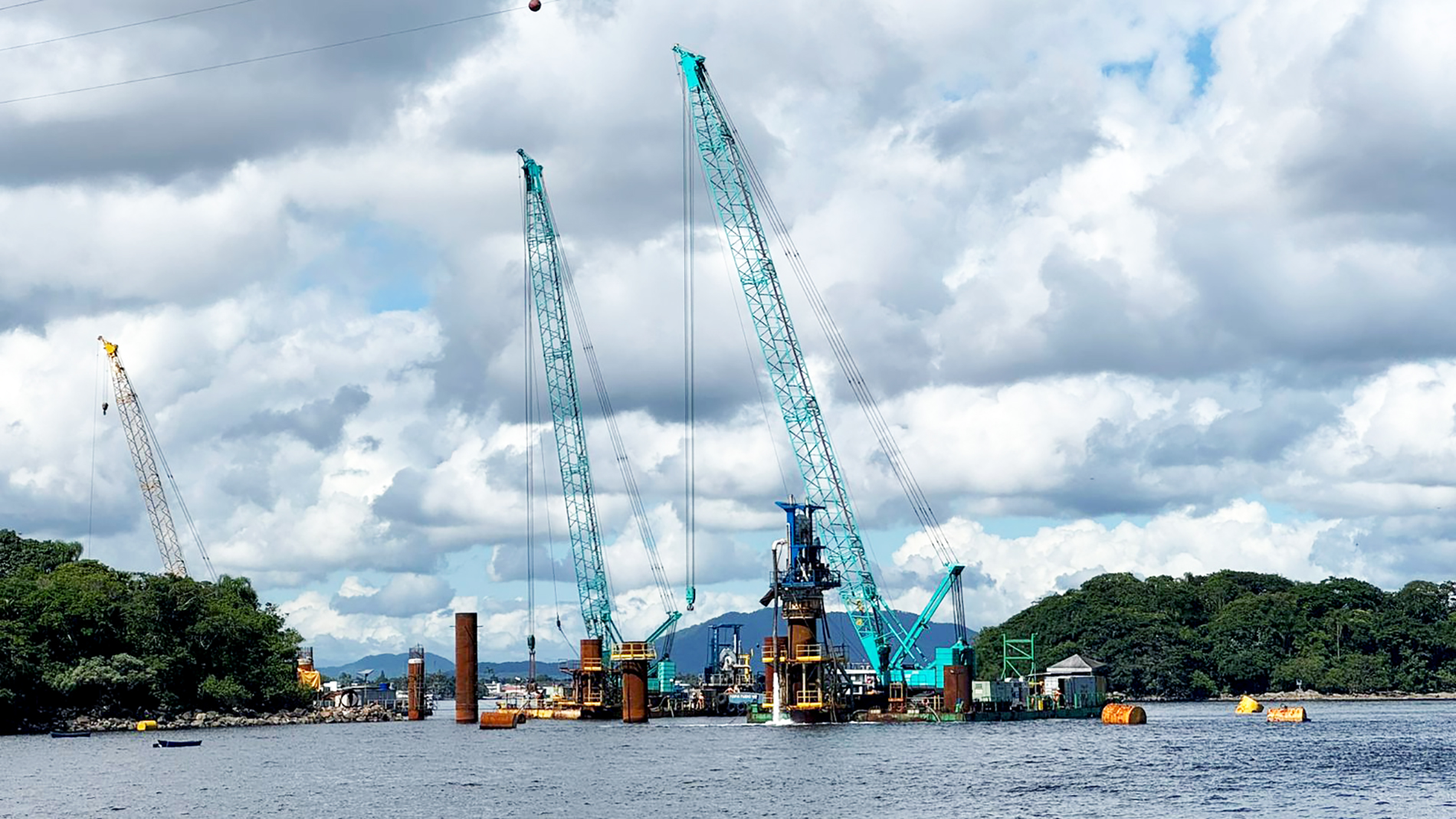

Para a infraestrutura da ponte, até o momento, foram 36 estacas concluídas, sendo 16 do trecho estaiado e 20 do trecho pré-moldado. Ao total, são 64 estacas, sendo 24 no trecho estaiado e 40 no trecho pré-moldado.

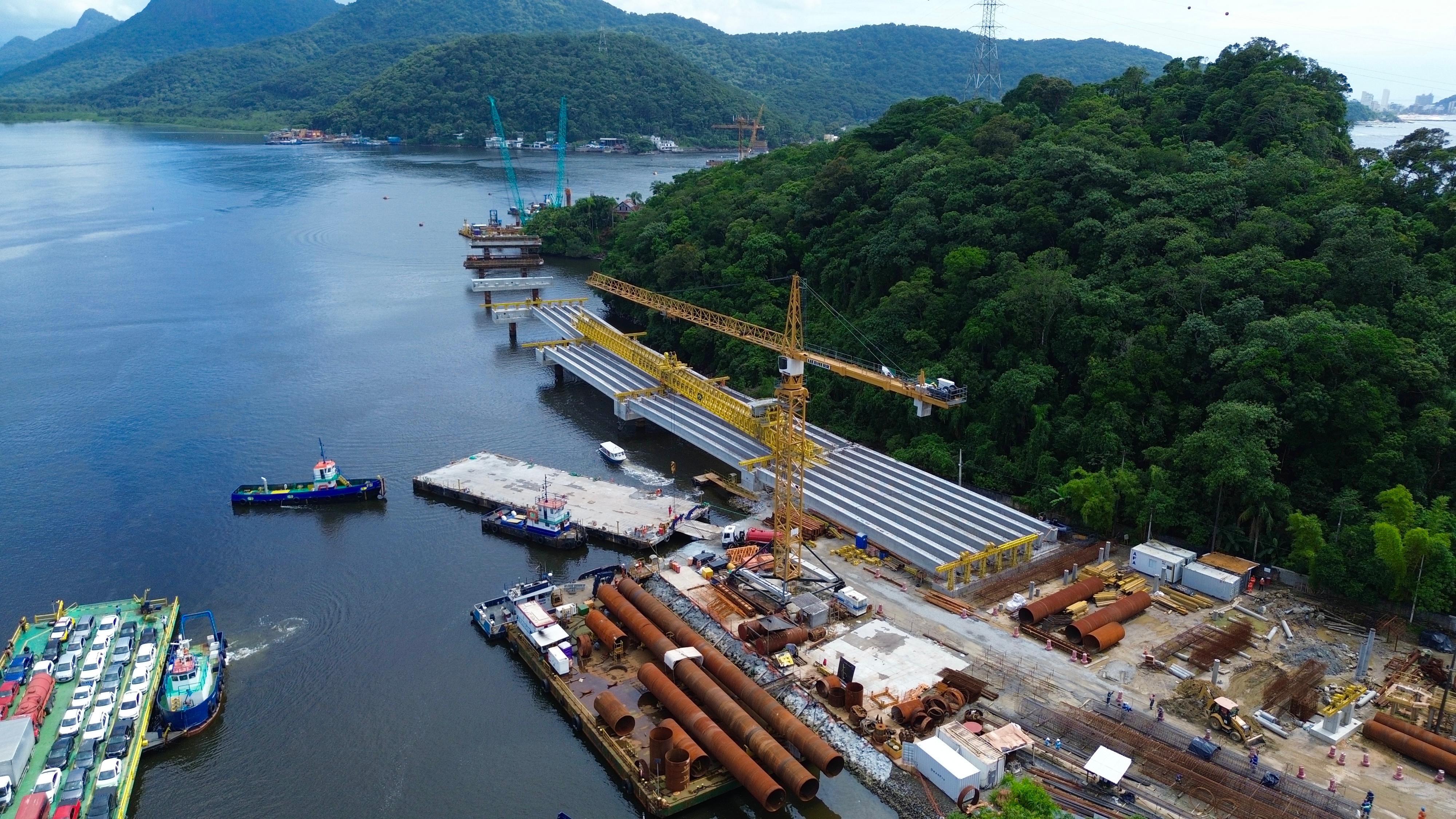

Na mesoestrutura, na execução das travessas que receberão as vigas longarinas, são 7 travessas finalizadas. Já na superestrutura, aconteceu a continuidade da fabricação das vigas longarinas pré-moldadas, chegando ao final do mês com o acumulado de 55 estruturas fabricadas.
Acessos

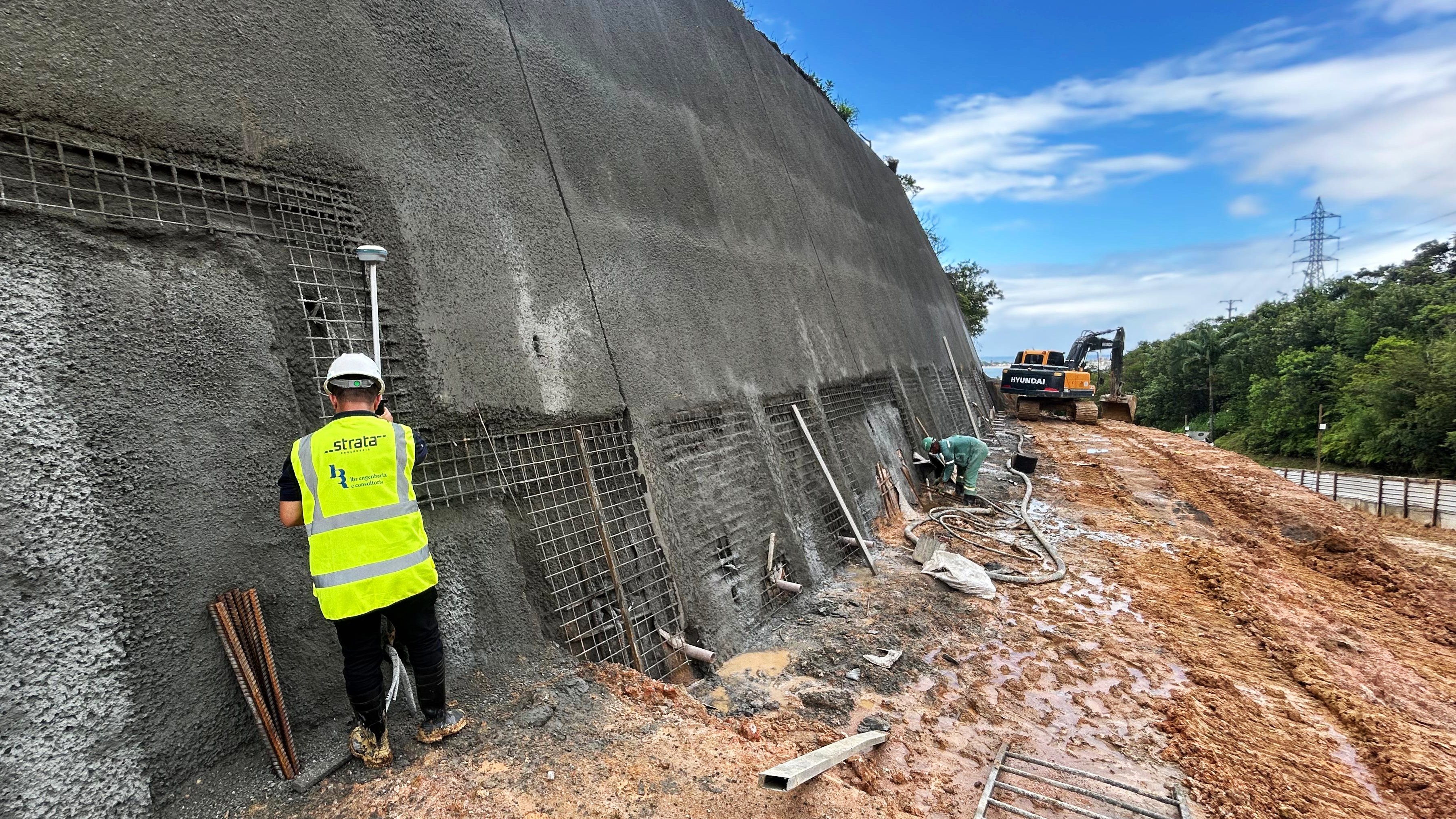

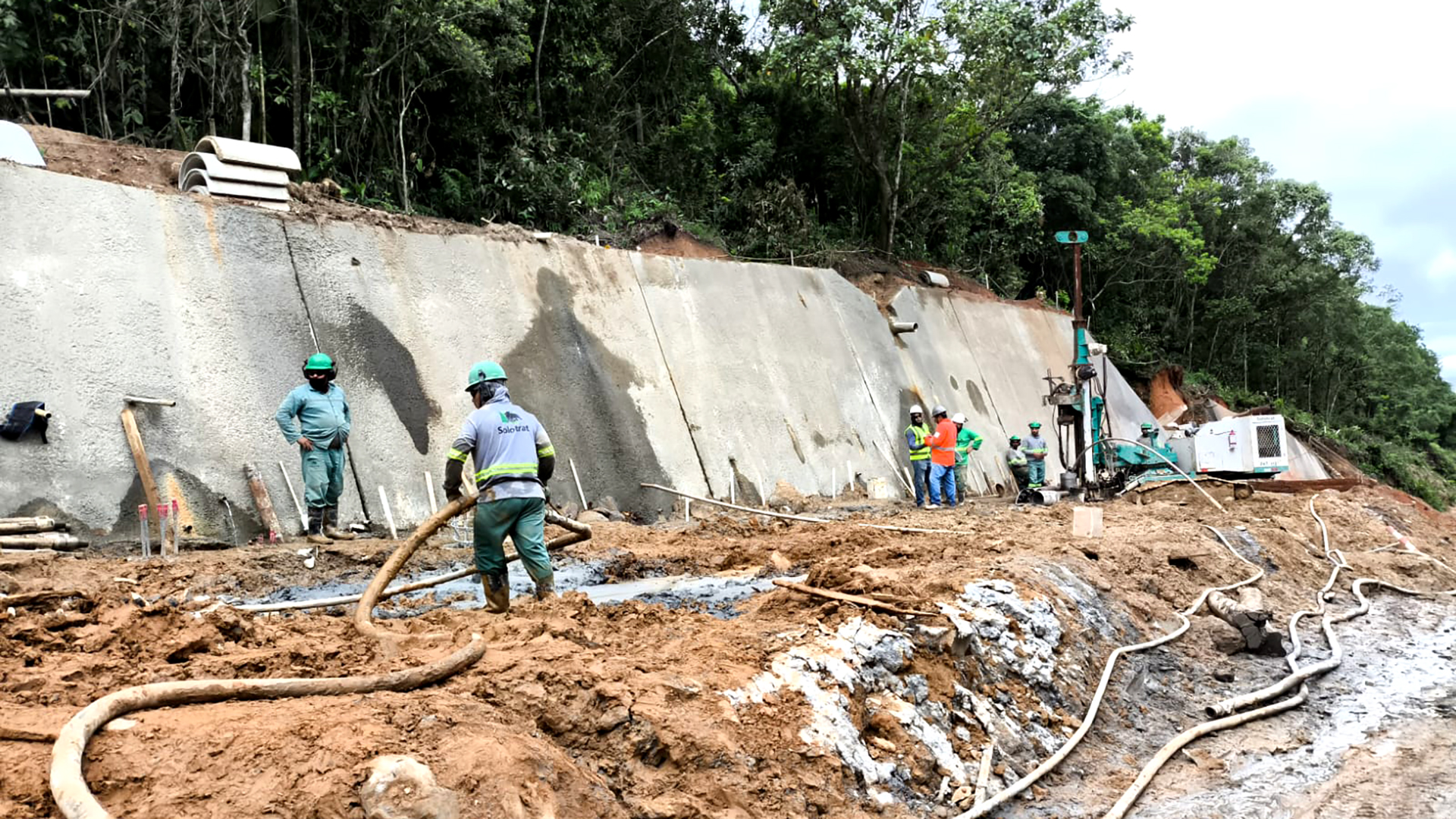

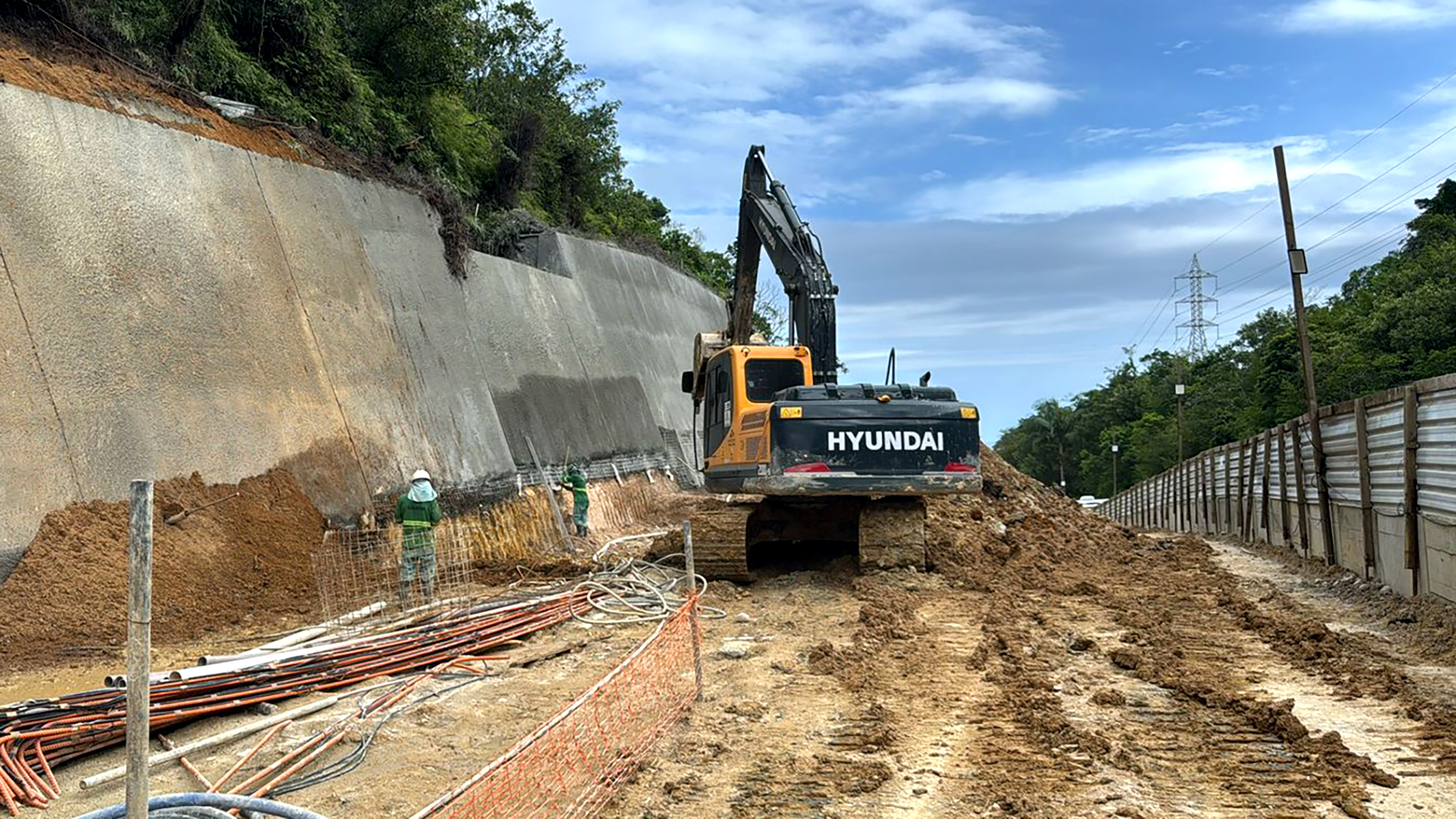

Em Guaratuba, ocorreu a continuidade nos serviços de contenções, com a execução do solo grampeado e estaca raiz no morro do lado de Caieiras. No lado de Matinhos, continua a implementação da alça de acesso a Cabaraquara com atividades de terraplenagem.
Ponte de Guaratuba
A Ponte de Guaratuba terá 1.244 metros de extensão, com quatro faixas de tráfego, duas faixas de segurança, barreiras rígidas em concreto, calçadas com ciclovia e guarda-corpo nas extremidades.
O Governo do Estado está investindo R$ 386,9 milhões para a construção da estrutura, que tem previsão de entrega para abril de 2026.

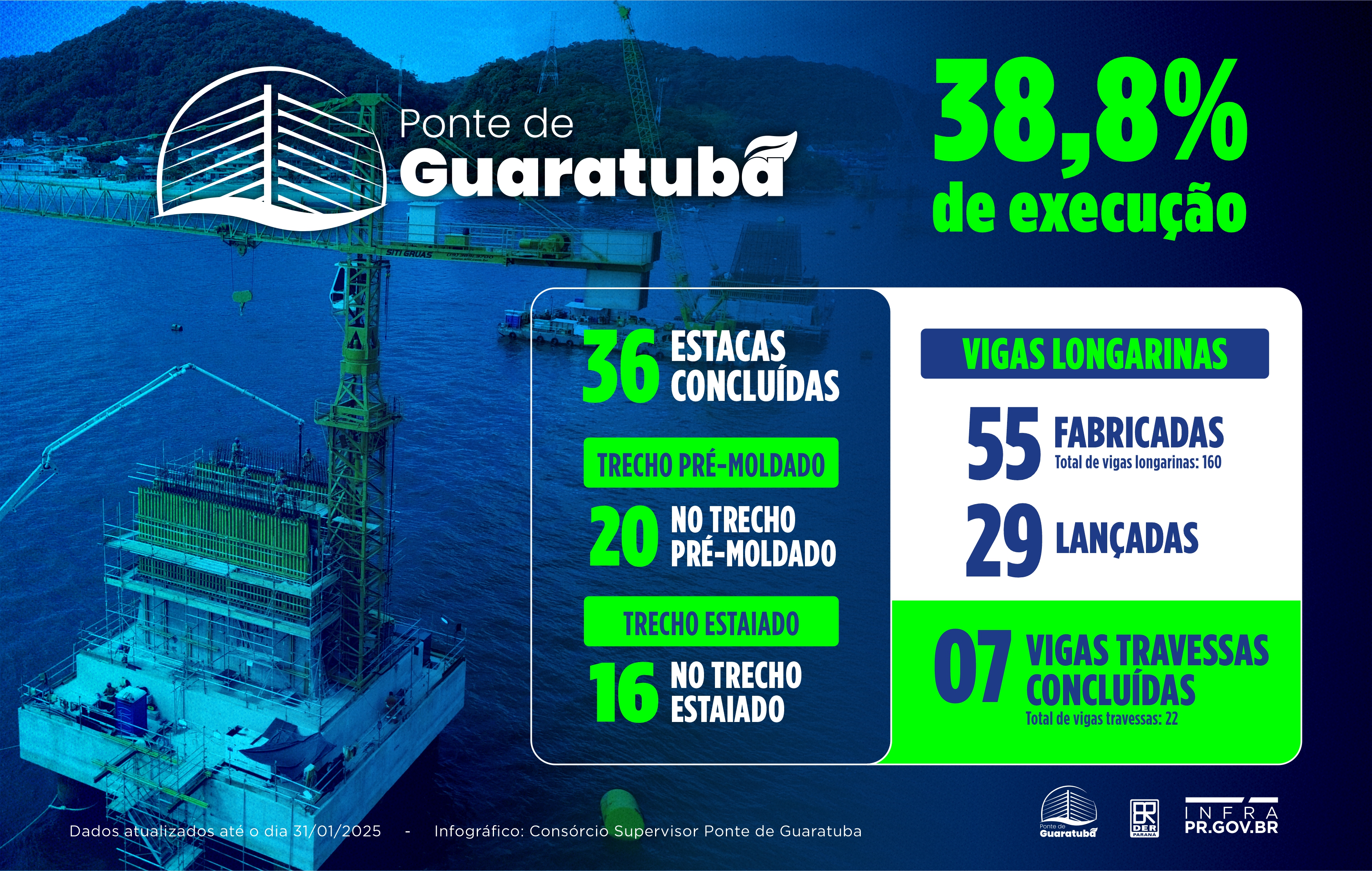

Os dados do relatório de acompanhamento da obra, referente ao mês de janeiro de 2025, mostram que o contrato está com um avanço de 38,8% em relação ao cronograma físico-financeiro, o que representa um investimento de R$ 150.169.497,41 a preços iniciais.
A obra é do Departamento de Estradas de Rodagem do Paraná (DER/PR), autarquia da Secretaria de Infraestrutura e Logística (SEIL).
A construção da Ponte de Guaratuba pode ser acompanhada em tempo real através das câmeras de monitoramento. Basta acessar a página www.pontedeguaratuba.pr.gov.br.
